保质量 保安全 保工期 保服务

纳百川成就海业,思进取赢未来

24小时咨询热线:

151-1109-9112

0731-8408-8125

井盖资讯
公司新闻
行业资讯

留言咨询

免费咨询热线

151-1109-9112

当前位置:网站首页  > 井盖资讯 > 公司新闻

甄金化粪池安装要点

发布时间:2019-07-30 新闻来源:本站 浏览量:

基坑处理部分:

1、基坑挖掘尺寸需根据化粪池施工图进行安装。

2、地基承载能力宜不低于12KN/㎡,无地下水时,素土天平夯实,在铺设100mm砂垫底找平即可。若土质较差,则先用素砂石垫层,并加浇C10砼100mm后用100mm砂垫底找平。

回填处理部分:

1、回填土施工之前,将池内灌水1/2左右,回填到一半基坑深度时,灌水至2/3池内     处,回填完毕后将水注满,目的在回填时使产品位臵稳定并且内外受压平衡。

2、在回填土时,产品底部两侧必须人工用素土夯实。回填土应按每层300mm分层夯实。

3、产品顶部以上回填土必须密实,如产品设在道路地段,地面未处理之前,禁止车辆碾轧。

4、回填土的质量必须符合回填土验收规范,禁止用建筑垃圾作为回填土使用。土中的尖角、石块及硬杂物必须剔出;建设使用黄细沙回填。

清污井部分:

清污井按产品安装资料施工,如过重车,清污井与池体结合部位先用直径8-10钢筋在井口周围织成1500mm*1500mm的钢筋网架,再铺上200mm的混凝土层。



进出管连接部分:

产品进出管连接可采用PVC或波纹管直接砌入井壁内,管外壁与产品连接处必须打毛后用树脂胶加玻纤布封闭连接。

其他安装要点

1、产品吊装到位后,应当日进行灌水和回填土施工,以防止下雨造成基坑积水、塌方、产品位移、漂浮等。

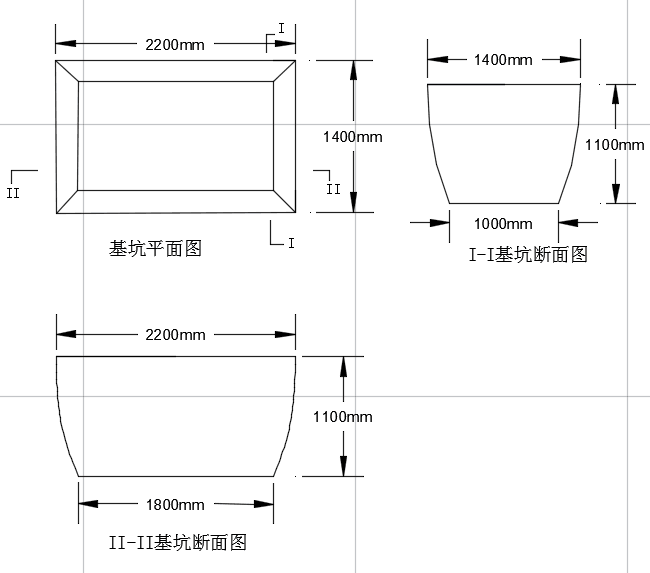

基坑开挖示意图(下列所有尺寸都为mm)


安装流程:放线挖基坑→基底垫层处理→设备就 位→接管灌水→分层回填→顶部处理


湖南甄金交通设施工贸有限公司

联系我们
地址:长沙经济开发区中部智谷8栋1801
联系地址
电话:151-1109-9112
邮箱:875256974@qq.com

用微信扫一扫

版权所有:Copyright @copy; 2019 湖南甄金交通设施工贸有限公司, All Rights Reserved    备案号:湘ICP备17007611号-2
